原標題
豐達電廠二期擴建項目全面投產
全球首臺套應用高性能燃氣蒸汽聯合循環發電技術
8月30日22時18分,位于仲愷高新區惠南高新科技產業園的豐達電廠二期擴建項目第二臺機組完成168小時滿負荷試運行,并正式投產,該項目兩臺46萬千瓦級發電機組如期實現全面投產,在全省迎峰度夏保供電高峰期,為廣東省和惠州市迎峰度夏保供電注入新動力。至此,豐達電廠一、二期項目總發電容量達134萬千瓦,年發電量38億千瓦時,更好地滿足粵港澳大灣區能源轉型對清潔靈活型電源的需要。

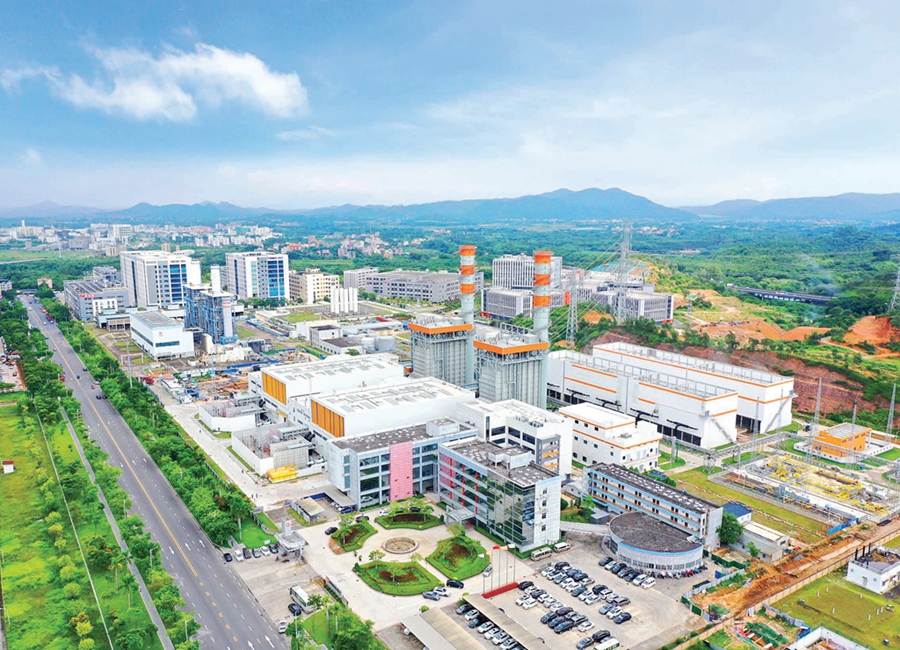

豐達電廠二期擴建項目。
項目煙氣排放指標居國際一流水平
豐達電廠二期擴建項目是省重點建設項目。在2021年,省能源局就將該項目列為2023年全省電力保供的骨干電源項目。根據省能源局、惠州市政府、廣東電網公司和深圳能源集團2022年“四方協議”要求,項目兩套機組分別在2023年6月30日和8月30日前投產。
今年6月21日早上5時18分,項目首臺機組完成新機組調試試運的最后一個試驗項目——168小時滿負荷試運行,如期實現正式投產;8月30日晚10時18分,第二臺機組也正式投產,如期全面完成既定的建設投產目標。

豐達電廠一、二期項目總發電容量達134萬千瓦,年發電量38億千瓦時。
豐達電廠二期擴建項目負責人表示,項目在全球首臺套應用高性能燃氣蒸汽聯合循環發電技術,F級燃機中再熱蒸汽溫度首次提升至600℃以上,大量采用變頻調速節能技術,機組效率達60.67%,達到西門子F級燃機全球最高發電能源效率水平,在全省F級燃機中效率最高、能耗最低。
“此外,二氧化硫和粉塵排放為零,二氧化碳排放量是常規火電的一半,項目采用國際最先進的SCR脫硝技術,去除煙氣排放中的氮氧化物,氮氧化物排放控制達到國際一流水平。”該負責人介紹,項目清潔低碳,煙氣排放指標居國際一流水平。
全省新建骨干電源中首個具備黑啟動應急發電保供功能項目
豐達電廠二期擴建項目還是全省新建骨干電源中第一個具備黑啟動應急發電保供功能的項目。所謂“黑啟動”是指大面積停電后,通過系統中具有自啟動能力的發電機組啟動,帶動無自啟動能力的發電機組,逐漸擴大系統恢復范圍,最終實現整個系統的恢復。
豐達電廠二期擴建項目黑啟動保障范圍覆蓋惠州市主城區和惠陽大亞灣城區。
豐達電廠二期擴建項目負責人表示,豐達電廠二期擴建項目送出線路電壓等級22萬伏,黑啟動保障范圍更大,可覆蓋惠州市主城區和惠陽、大亞灣城區,并且機組啟動速度快,其中燃氣輪機最快半小時并網帶負荷發電,機組還具備AGC二次調頻、FCB孤島運行功能,前者能更有力地保證電力系統的頻率穩定,后者有助于電網在最短的時間內恢復正常供電。
“項目在設計和建設階段開展了大量優化創新,如實施取水工程設計優化、升壓站主接線與GIS布置選型優化、循環水系統母管制優化、黑啟動技術方案優化、P92新材料應用、基于5G技術的無人泵站控制等諸多創新應用,實現工期無延誤、安全無事故、施工高質量、技術性能突出、工程造價優,助力廣東省和惠州市完成能耗雙控和實現‘雙碳’目標。”該負責人說。
文/圖 惠州日報記者馮麗均 通訊員周立耿
