原標題:
8000名“守歲人”護航大國工程
太平嶺核電項目建設者春節期間堅守一線安全有序作業
春節的“年味”是闔家團圓,是與家人享受溫馨時光,但在太平嶺核電項目現場,近8000名建設者化身“守歲人”,駐守一線,開展項目一期工程1號機組熱試和2號機組冷試前的準備工作,確保今年如期達成項目1號機組裝料并具備商運條件,2號機組冷試、3號機組高質量開工的目標。

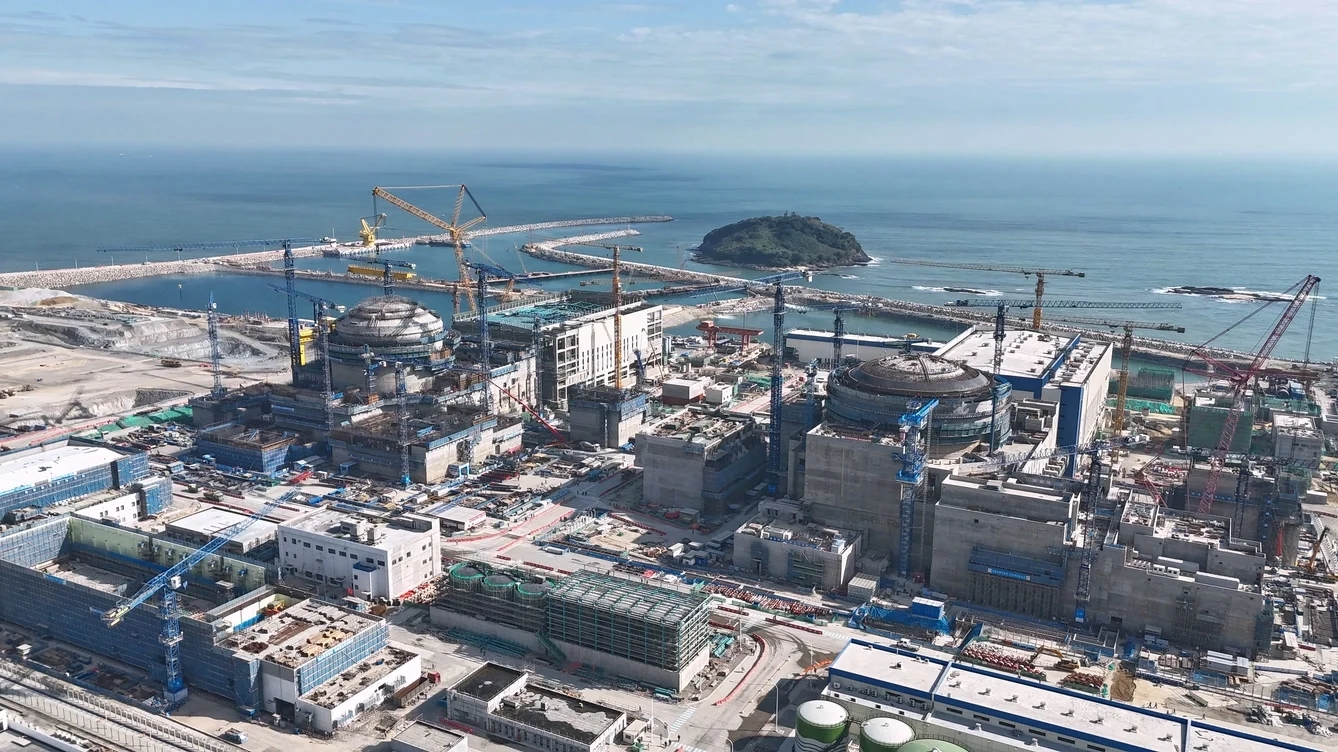

太平嶺核電項目一期工程兩臺機組建設現場如火如荼。
太平嶺核電項目是我國首個生態核電建設示范基地,也是粵港澳大灣區首個“華龍一號”核電基地,規劃的6臺機組全部建成后年發電量可達到500億度,為粵港澳大灣區經濟社會可持續發展提供源源不斷的清潔能源。
按計劃,1號機組將于2025年投產運營。“目前,1號機組已完成冷態功能試驗,整體進度已從設備安裝階段轉入設備調試階段。”擔負春節值班任務的中廣核惠州核電有限公司(以下簡稱“中廣核惠州公司”)運行部門工程師虞俊杰是留守項目的建設者之一,他介紹,現在項目即將迎來熱試的關鍵當口,大家正緊張開展熱試前的準備工作。
在1號機組核島,安全注入、化學和容積控制等系統設備調試工作陸續展開,管道、閥門等通風、制冷、三廢系統設備安裝工作緊張有序;在常規島,凝汽器水壓試驗、主給水泵及管道安裝、汽輪機負荷分配等工作都在有條不紊地開展著,以確保熱試相關路徑設備的安裝調試工作高質量完成。

春節期間,太平嶺核電項目現場不打烊,近8000名建設者持續推進項目建設。
作為值內的現場主管,虞俊杰需要確保在場人員的安全、分配日常工作任務、巡視排查缺陷、配合主控制室執行各種試驗操作。雖然任務繁多,但他不嫌煩,不嫌累,嚴格執行工作流程,確保每項工作都能夠順利完成。“核安全容不得半點失誤,這不僅關乎我們個人安全,更關乎國家和人民的安全。”
據介紹,目前,項目一期工程2號機組也正步入主設備安裝上量的關鍵階段。在核島主設備壓力容器、蒸汽發生器、穩壓器安裝就位的基礎上,春節期間中廣核惠州公司將開展核島主回路主管道焊接工作,為2號機組冷試的順利開展提前布局。
2014年起開展前期準備工作,2019年一期工程核準開工,2023年二期工程核準,太平嶺核電項目的奮進歷程正是新時代我國核能行業高質量發展的縮影。“2024年,我們將始終堅持‘核安全高于一切’的理念,全力以赴推動太平嶺核電項目高質量發展。”虞俊杰說道。
相關新聞
大年初一晚演練消防技能
為了提高防范意識,保障核電站運行安全,中廣核惠州核電有限公司運行部門在大年初一的夜班舉行消防技能演練。當主控室操縱員任天順拿起主控電話模擬接警時,整場技能演練正式打響。

消防二級干預隊以最快速度趕到交接班會議室開始穿戴消防戰斗服,在他們旁邊,有專人為隊員們計時。穿戴完畢,二級干預隊隊長前往主控室領取消防行動卡,指揮二級干預隊出動,以最快速度趕往火災地點,按照消防行動卡指引啟動滅火裝置完成滅火。
演練的最后,全體開會復盤,分析每一個人在本場演練中的表現,并評選出優秀隊員。
任天順表示,通過本場演練,既鞏固了“保穩定、保平安”工作思想,也完成了消防技能的普及和查漏補缺,提高了隊伍的凝聚力、戰斗力。“春節期間,為惠州核電機組安全運行保駕護航,有我們在。”
本組文/圖 惠州日報記者馮麗均 通訊員楊陽
