國內首臺摻氫HA級重型燃氣輪機吊裝成功
大亞灣石化區綜合能源站項目進入全面沖刺階段
惠州日報訊 (記者匡湘鄂 通訊員楊秀清)3月13日,大亞灣石化區綜合能源站項目1號機組燃氣輪機順利吊裝就位。這是國內首臺完成吊裝的摻氫HA級重型燃氣輪機,其吊裝就位標志著該項目全面進入設備安裝階段,全力沖刺項目今年實現全容量并網投產的目標。

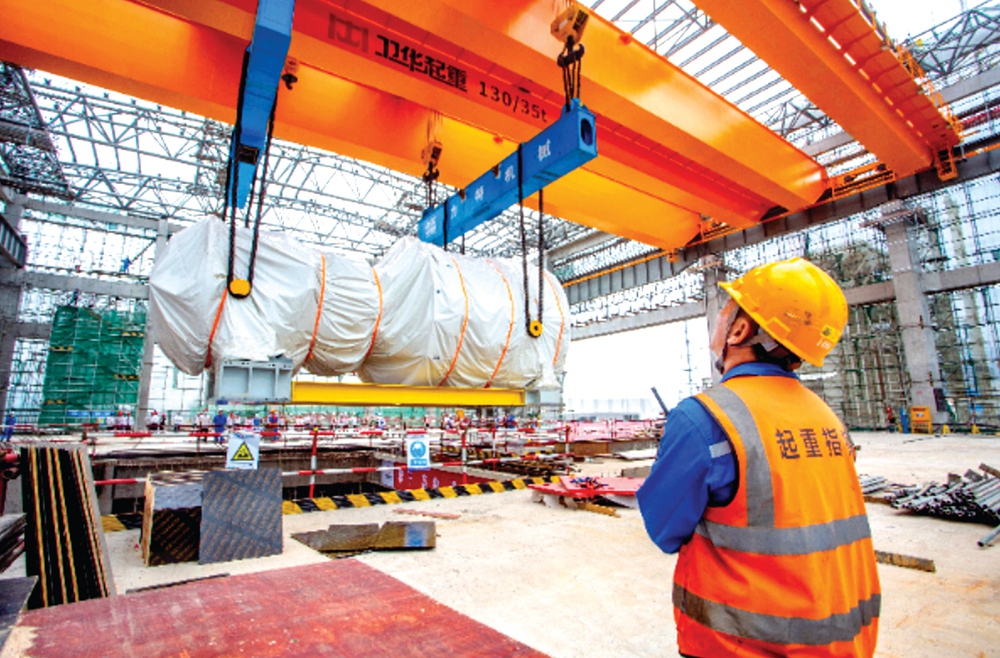

1號機組燃氣輪機現場起吊施工。惠州日報記者匡湘鄂 通訊員楊秀清 攝
大亞灣石化區綜合能源站項目是廣東能源集團貫徹新發展理念、助力構建“一核一帶一區”區域發展格局、深化大亞灣石化區能源基礎設施建設的省重點項目,由廣東能源集團所屬大亞灣綜合能源有限公司負責建設。
該項目一期規劃建設2臺665兆瓦燃氣—蒸汽聯合循環機組,是國內首次燃用天然氣—氫氣混合燃料的9HA.01燃機機組。2022年3月28日,一期主廠房基礎澆筑第一方混凝土,項目主體工程正式開工建設。一期投產后預計年發電量約47億千瓦時,年供熱量約1112萬吉焦。該項目可與可再生能源電力互補調峰,還能消納周邊企業生產的綠氫,將有力提升惠州電力支撐能力,提高地區能源綜合利用率,滿足大亞灣石化區西部的熱負荷需求,積極助力地區經濟社會穩定發展。

大亞灣石化區綜合能源項目1號機組燃氣輪機吊裝就位。
據了解,本次完成吊裝的1號機組燃氣輪機,是大亞灣石化區綜合能源站項目的核心設備,也是國內首臺摻氫HA級重型燃氣輪機,設備長約11米,重約400噸,具有安全、高效和低排放等特點。
為確保1號機組燃氣輪機順利吊裝就位,大亞灣綜合能源有限公司精心策劃、周密部署,高質量、高標準完成了施工組織設計審批、燃氣輪機基礎檢查驗收、吊裝方案審查、吊裝設備安裝調試、吊裝過程實體障礙物拆除等準備工作,吊裝作業過程任務分工明確,各項工作協調組織到位。3月13日,歷經2小時13分的奮戰,1號機組燃氣輪機精準吊裝就位。
